上海制藥廠泄爆墻廠家安裝 泄爆外墻板三期廠房工程施工方案
聯系人:鄭經理
電話:16632856788
施工技術方案
(1)此工程泄爆外墻板的安裝方式為(內嵌)橫裝,安裝節點主要采用鉤頭螺栓連接角鋼節點。(板厚100mm、B05?A3.5)?
(1)施工工藝:外墻:彈線放樣----設定水平控制線和垂直度控制線----種植埋鐵??10膨脹螺栓----安放埋鐵@?600----通長角鋼/?60*6、焊接制作以及防銹處理----板材進場-----檢查和驗收板材------吊裝板材-----窗洞口加固角鋼的焊接安裝-----焊縫的檢查-----防銹漆的涂刷------?校正平面與垂直度-----配件的固定------修補、修縫-----打膠填縫處理。
根據圖紙要求在結構地坪和框架柱、梁上彈出板材的安裝平面線、水平控制線用以控制整個墻面的垂直度、平整度以及窗洞口的標高。實測土建預留泄爆墻洞口,若有偏差土建糾?正,并作好記錄。?
b根據施工圖及排版圖的尺寸要求,以安裝墻板平面線和水平控制線為依據,在柱子側邊種植?10膨脹螺栓@?600?(內嵌板、結構施工中柱側面未預設埋件,固定埋件采用??10內膨?脹螺栓)安裝埋鐵,焊接通長角鋼,根據窗洞位置控制線焊接窗洞加固角鋼的焊接安裝焊?縫質量應根據《鋼結構工程施工質量驗收規范》的要求進行。外觀上應達到表面無氣孔、?無表面夾渣、無咬邊和無裂痕等的要求,做到均勻飽滿無遺漏。焊逢應符合設計要求,焊?接后應敲除焊逢表面的焊渣,檢查焊接質量,滿足要求后才可進行下道工序防銹漆的涂刷。?通長角鋼和支撐件的安裝位置一定要根據板材墻面的安裝平面位置和每層板材墻面的水平?高度來焊接才能保證板材安裝時的橫縫水平和平面平整。?

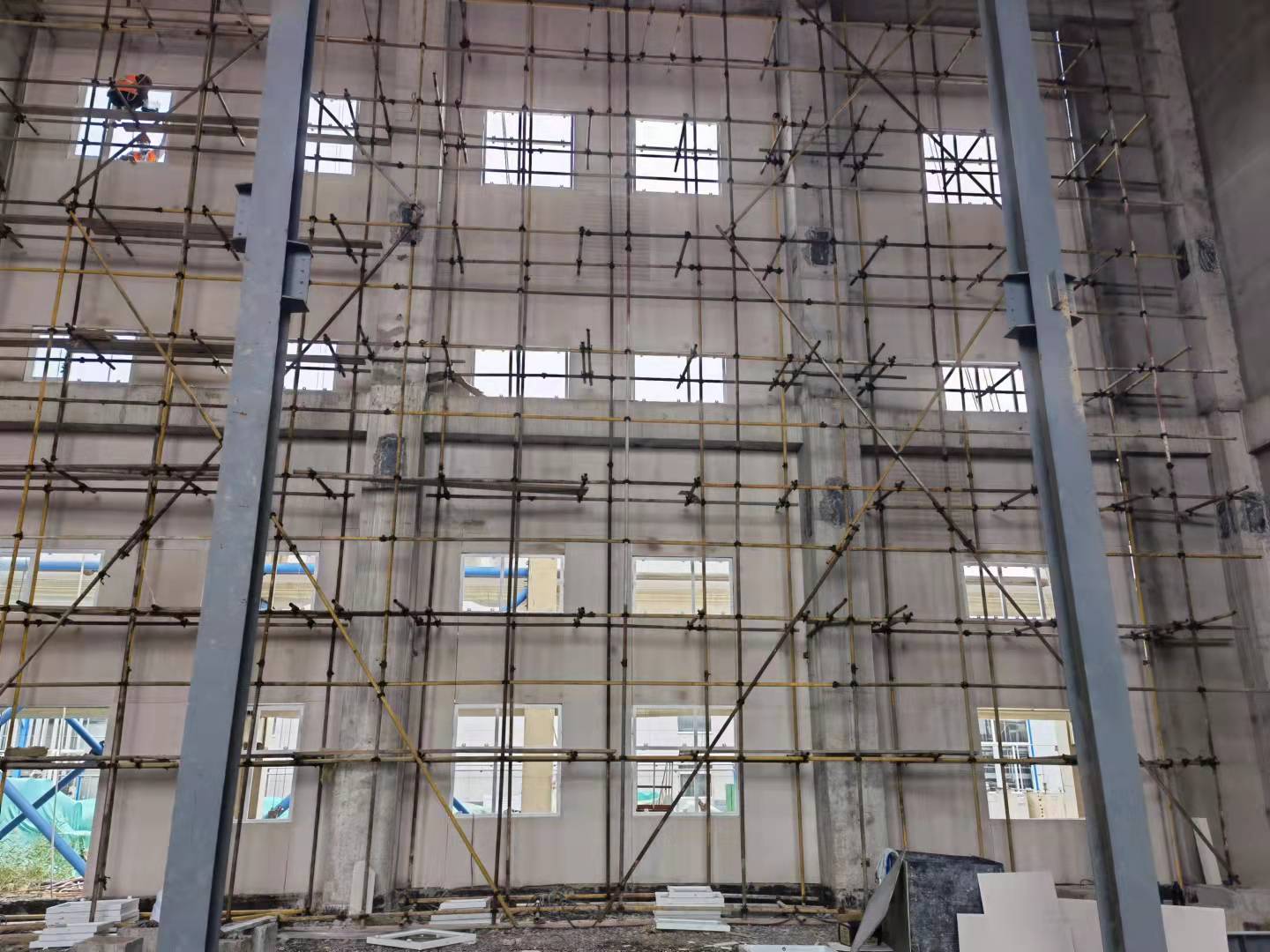

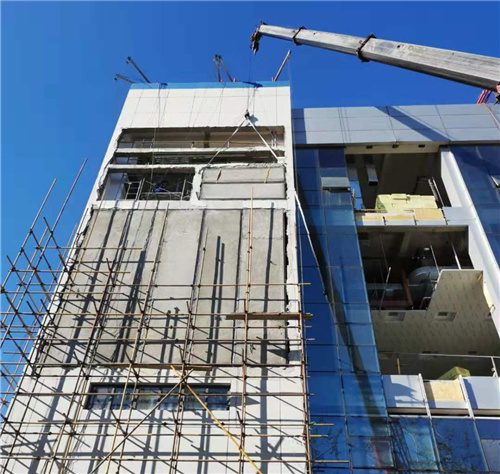

c板材由工廠通過汽車運輸至現場,根據現場要求發貨的規格和數量清點和檢查板材的質量,板材的質量驗收按照中國國家砂加氣混凝土板材驗《?GB15762?—?1995》的規定。對于在運輸中造成的板材邊角破損,根據要求使用開元專用修補材(KY-XB-01)進行缺角的修補,原則上在安裝前先檢查板材的破損位置和破損程度,對影響板材結構耐力的破損做報廢處理,修補時應進行板材破損部位基層清掃,每次修補厚度不宜〉?7mm,修補完成后等修補?材料強度達到后用鋼齒磨板和磨砂板進行外觀尺寸的修正。板材安裝過程中的邊角破損,?順序上可以等安裝完成后進行修補,修補時注意不要污染周圍的墻面。板材的修補允許范?板材進場檢查驗收后用現場的塔吊或者汽車吊按照各墻面所需要的板材規格分類進行卸貨,卸貨時應該注意保護板材,避免造成板材卸貨時的破損。每塊板材用吊帶吊裝上墻安放,根據墻面安裝控制線和水平橫縫控制線調整板材面的平整度和垂直度后用木榫臨時固?定墻板,根據設計要求在螺栓安裝的位置鉆孔和安放鉤頭螺栓通過鉤頭螺栓把墻板固定與?螺栓連接的角鋼平面上。(每層地坪上第一塊墻板安裝時,控制好水平標高)。?
e)根據設計要求外墻面上窗洞口需要用角鋼進行洞口的加固,窗洞的加固橫向角鐵(與板同?向)兩端與柱側面埋件焊接固定,豎向角鋼與橫向角鋼焊接,安裝位置和焊接質量應該符?合設計要求,焊縫應飽滿均勻無氣孔、裂縫等焊接缺陷。自檢焊接質量達到要求并清除焊?渣后請監理驗收再刷防銹漆二度。(加固角鋼需嵌入板內與板平,并用鉤頭螺栓連接固定)?

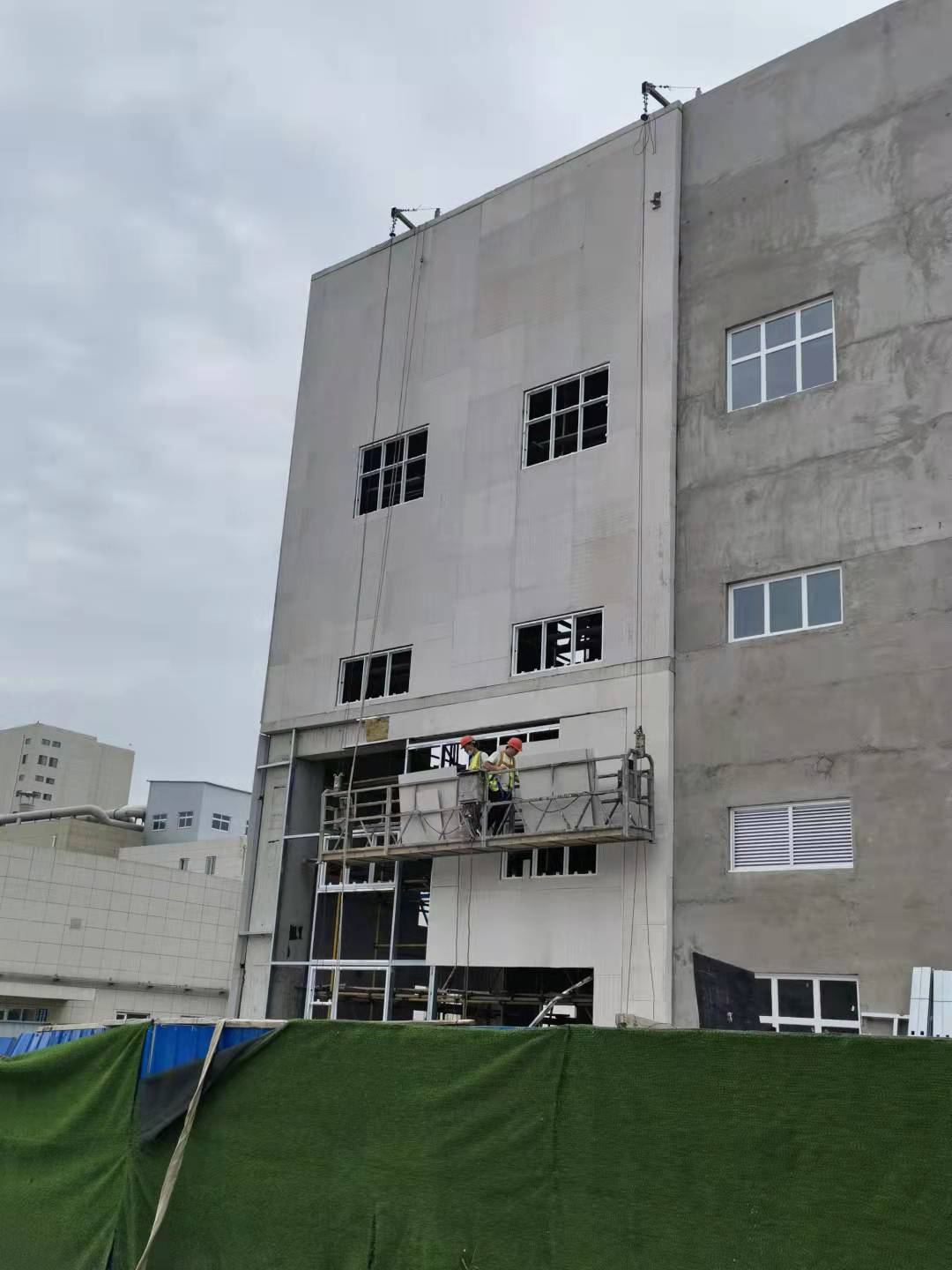

f)?安裝的墻板在運輸時應做好相應的安全保護措施,安裝機械利用電動葫蘆或小型卷揚機等?起重設備進行每片墻板的吊裝,吊裝時用尼龍吊帶固定墻板。安裝板片時應注意保護墻板?的邊角,不要損壞。?
g)用2m靠尺檢驗板的平整度,根據垂直線和水平線校正垂直度和水平度,使板的安裝誤差?控制在允許偏差范圍內。?
h)每一皮板材校正合格后,方可固定板材的連接件。?

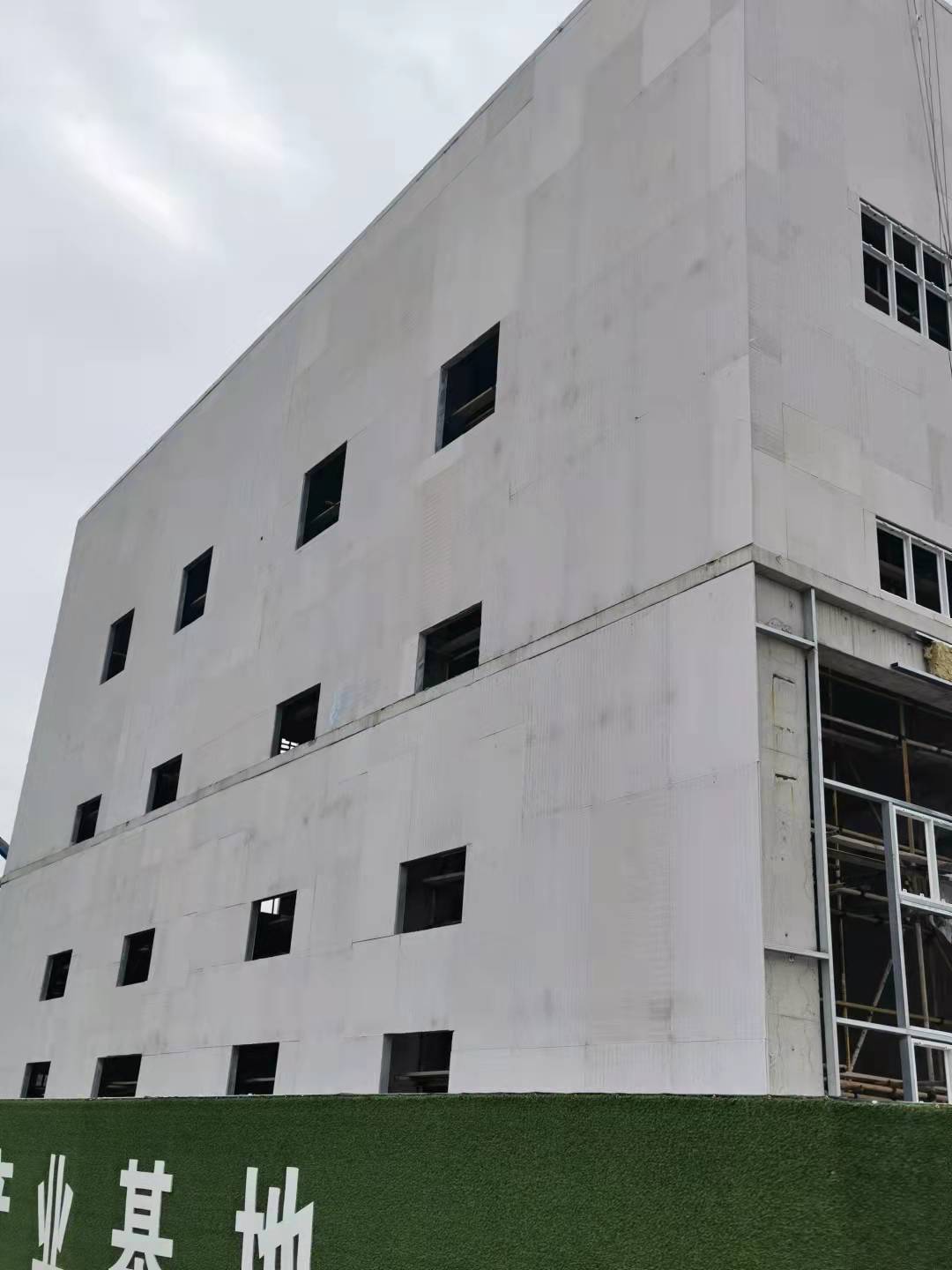

i)整個墻面板安裝完成后,應檢查墻面安裝質量。對超過允許偏差的墻面用鋼齒磨板或磨砂?板修正。對缺棱掉角的墻板用開元專用(KY-XB-01)修補料進行修補。自檢合格并經監理?驗收方能進行打膠等下道工序。?
j)打密封膠之前先要進行對板縫的修正和清理,對縫寬不齊的部位先用墨線彈出修正線再用?手提式切割機切割整齊(邊角破損處用開元專用修補料修補平整)?,與結構相接處的(橫、?豎)縫里面先用防火巖棉填充,填充深度離開板面?10mm?深,填充需密實,打膠前需清理?板縫里面的浮灰等垃圾,用專用密封膠底涂刷膠縫,待底涂干固后再用膠槍把密封膠注入?板縫內,批膠刀及時批平膠縫,但密封膠不得污染墻面,多余的膠要及時?清理,密封膠打好后要注意保護好產品,防止破壞膠面的平整度和污染膠面的清潔。嚴禁?在雨天時進行相關打膠的工作。
k全部安裝結束后自檢后報監理驗收
施工前準備工作
?
1根據建筑圖紙和結構圖紙進行板材的排版工作和節點設計工作。
?
2組織設計對排版圖和節點圖的確認工作。
?
3根據施工進度計劃安排板材的生產和供應計劃。
?
4落實板材安裝過程中的現場汽車吊的配合吊裝、室內移動腳手架的搭設、現場樓層的施工電源和外墻腳手架等到位情況(腳手架與結構的凈空應控制在300mm之內,外墻腳手架拉結件鋼筋應設置在結構上不能影響板材的安裝,可利用結構層施工的外腳手架)。
?
四、機械配備情況
?
序號 機械名稱 功率(Kw) 數量
1? 切割機? 2 根據工程進度調節
2?? 電動葫蘆或手動葫蘆 1.5 根據工程進度調節
3. ? 沖擊鉆 0.5 根據工程進度調節
4 擴孔鉆 0.75 根據工程進度調節
5 電焊機 22 根據工程進度調節
