防爆墻做法為:
1、主骨架為[16a槽鋼,上、下與梁連接,采用M18的化學螺栓植入梁內,表面20mm厚鐵板與螺栓擰緊,槽鋼與后置埋件連接,采用雙面焊接,間距≤1000mm。
2、次骨架為L50×50×5的角鐵與槽鋼單面焊接,與槽鋼的內側面相平。
3、內側為6mm厚的鐵板與角鐵焊接。
4、防銹漆2度。
5、防火涂料2度。
6、槽鋼外側為100m厚防火板,耐火極限為4h。
1、材料要求
1.1?槽鋼、角鋼、鐵板進場應有質量合格證的文件,中文標志及形式檢驗報告;
1.2?對鋼板厚度及允許偏差應符合其產品標準的要求;
1.3?型鋼的規格尺寸及允許偏差應符合其產品標準的要求;
1.4? 鋼材的表面外觀質量除應符合國家現行有關標準的規定外,尚應符合下列規定:
1)、當鋼材的表面有銹蝕、麻點或劃痕等缺陷時,其深度不得大于該鋼材厚度負允許偏差的1/2;
2)、鋼材表面的銹蝕等級應符合現行國家標準《涂裝前鋼材表面銹蝕等級和除銹等級》GB8923規定的C級及C級以上;
3 )、鋼材端邊或斷口處不應有分層、夾渣等缺陷。
1.5?錨栓(化學試劑型)應有產品質量合格證書及形式檢驗報告;
1.6? 防火涂料的品種和技術性能應符合設計要求,應有產品質量合格證書及形式檢驗報告并應由粘結強度復試報告。
1.7?焊條的型號、規格應與母材匹配,匹配應符合設計要求及國家現行行業標準《建筑鋼結構焊接技術規程》JGJ81 的規定。焊條在使用前,應按其產品說明書及焊接工藝的規定進行烘焙和存放。
3、施工方法

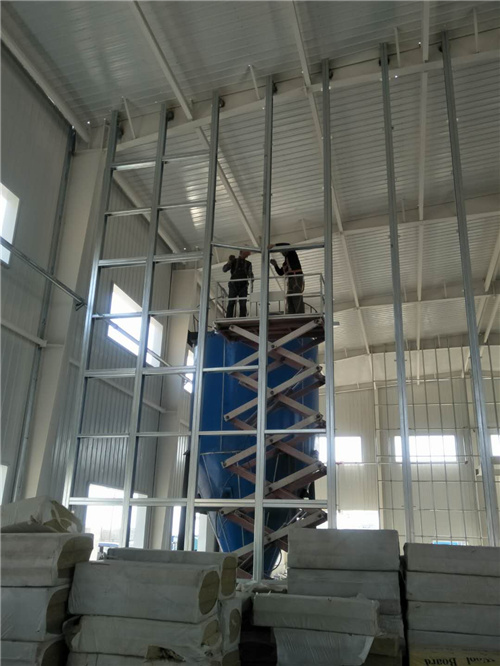

3.1?在梁的下部、地面上部的粉刷層,地面上的找平層鑿除后的結構面上按照設計要求進行后置式件的彈線工作,經復核無誤后,開始后置式埋件的鉆孔工作。
3.2?后置式埋件的施工
1)、根據圖紙設計的要求,將鐵板進行外加工,切割成設計圖紙要求的尺寸后運至現場,待螺栓孔打好,根據實際鉆孔的位置,再行鐵板上開孔(因梁內鋼筋較多,防止偏位,故鐵板上的孔為后開孔);
2)、栓孔應根據產品說明書進行(包括孔徑、深度)孔洞成型后,用空氣壓縮機進行清孔,用毛刷刷孔,直至清理干凈;
3)、孔洞經監理驗收后進行化學錨栓的植筋(按照產品說明要求進行)。
4)、待錨栓植好達到強度后,進行拉拔試驗,符合要求后,進行后置式埋件鐵板的安裝。

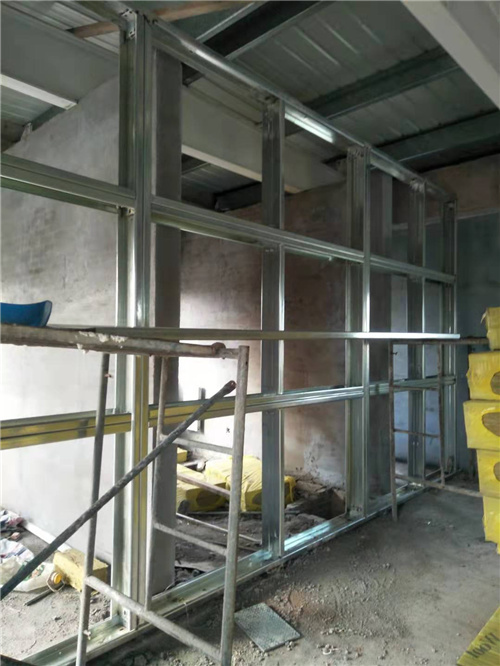

3.3?骨架安裝

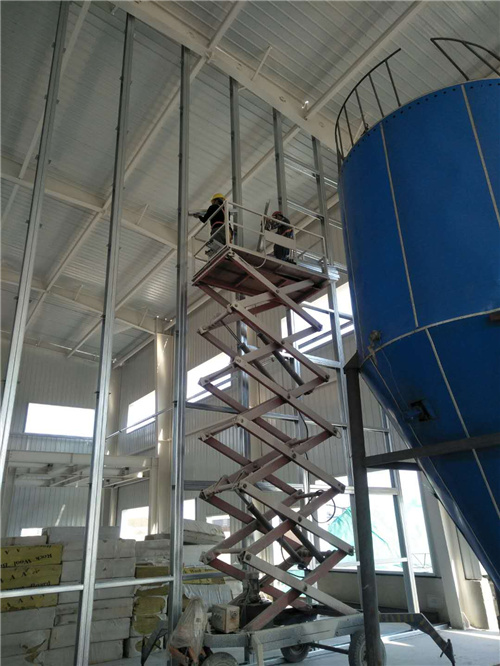

1)、根據圖紙尺寸在預埋件上彈好槽鋼的位置線,然后進行點焊固定,先焊每跨的兩端,后拉線安裝中間的槽鋼,主龍骨安裝校正完畢后,再按照圖紙節點要求進行焊接,焊接后再進行校正一遍,使垂直度、平整度達到規范要求。
2)、主龍骨安裝完成后,再行次龍骨的安裝,角鐵與槽鋼連接處的切口要整齊,先點焊,校正完畢再行焊接,焊縫要飽滿。??

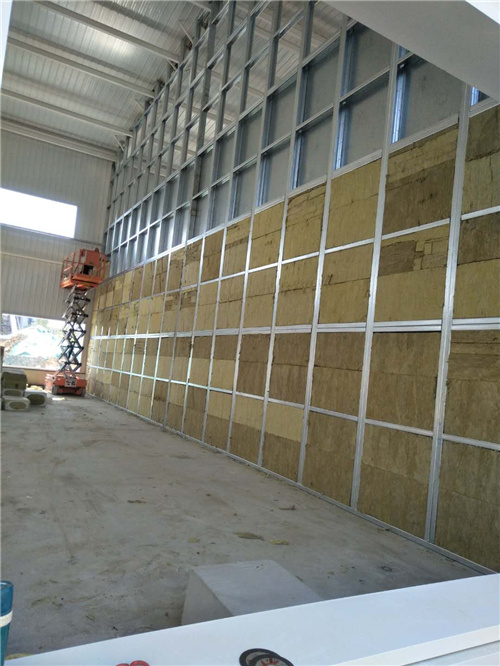

3.4?防爆鐵板的安裝

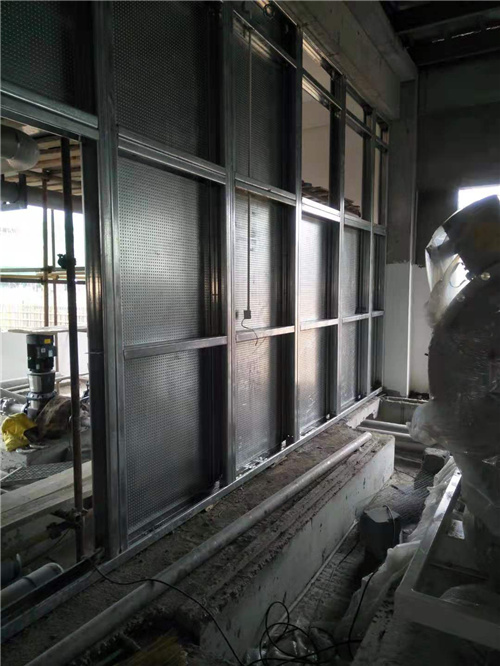

1 )、待主龍骨安裝完成,經監理驗收合格,方可進行防爆鐵板的安裝;
2)、防爆鐵板采用橫排法施工,然后按照圖紙的焊接要求進行焊接;
3)、鐵板接頭處的焊縫需進行打磨處理。
安全文明施工
1、進入施工現場必須戴好安全帽、安全帶等個人防護用品;
2、嚴禁穿拖鞋進入施工現場;
3、嚴禁酒后上班;
4、施工臨時電纜一定要是橡膠絕緣電纜線;
5、特殊工種持有上崗證;
6 、臨時用電一定要一機一閘,嚴禁一閘多機使用;
7 、登高用的架梯的剎車要專人負責,操作時防止?jié)L動;
8、垃圾要及時清理,每天下班前現場均需清理干凈。
